Freelance-Projekte richtig starten: 5 Punkte, die vor Projektbeginn geklärt sein müssen

Veröffentlicht am · 11 Min. Lesezeit · Pascal H.

Ein Freelance-Projekt startet fast immer gut. Beide Seiten sind motiviert, die Aufgabe scheint klar, man will loslegen.

Zwei Wochen später sieht es oft anders aus. Der Auftraggeber findet die Leistung zu schwach, aber ein Zielwert wurde nie vereinbart. Der Freelancer macht Aufgaben, die nie im Auftrag standen, aber niemand hat definiert, was dazugehört. Über Arbeitszeit, Verfügbarkeit oder Datenqualität wird erst gesprochen, wenn es schon Streit gibt.

Das Problem ist selten die Qualität der Arbeit. Das Problem ist, dass Erwartungen vorausgesetzt statt vereinbart werden.

Die Abschnitte 1 bis 6 funktionieren auch ohne die Fallbeispiele. Wer sehen will, wie es in der Praxis aussieht, findet sie am Ende. Auch mit 100 % Job Success Score auf Upwork läuft nicht jedes Projekt rund. Entscheidend ist, was man daraus lernt.

1. Warnsignale vor dem Projektstart

Viele Probleme kündigen sich an, bevor der Vertrag überhaupt beginnt. Wenn du eines dieser Signale siehst, heisst das nicht automatisch «absagen». Es heisst: jetzt alles Weitere schriftlich klären.

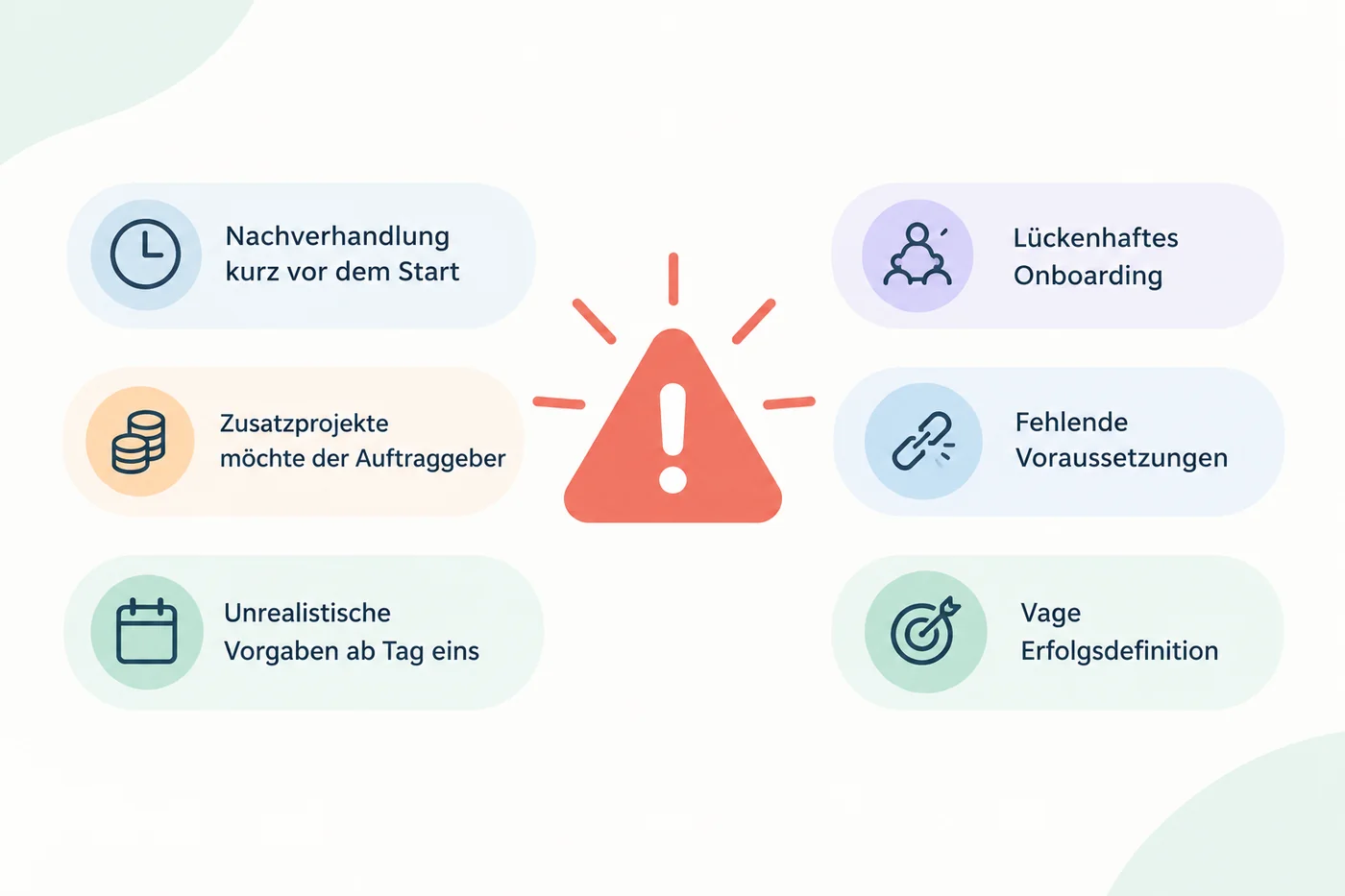

Übersicht der sechs Warnsignale vor dem Projektstart
Für Auftraggeber

Diese Punkte gelten auch umgekehrt. Ein Freelancer, der keine Fragen zu Scope, Zielen und Voraussetzungen stellt, wird später vermutlich an genau diesen Stellen Probleme haben.

2. Die 5 Punkte, die vor jedem Projektstart schriftlich stehen sollten

Die 5 Punkte als kurzes Video.

1. Ziel und Ergebnis

Was ist konkret geliefert, wenn das Projekt erfolgreich ist? Nicht «Unterstützung im Vertrieb», sondern «vereinbarte Termine mit Entscheidern im Kalender des Vertriebsleiters».

2. Scope mit Abgrenzung

Was gehört zum Auftrag, und was ausdrücklich nicht? Gerade scheinbar einfache Aufgaben wachsen schnell: Aus «Dokumente kopieren» wird Koordination mit Dritten, aus «Anrufe machen» wird Recherche und Datenpflege. Legt fest, wie zusätzlicher Aufwand behandelt wird: separat abrechnen, vorher absprechen oder ablehnen.

Bei Festpreisprojekten hilft es zusätzlich, den Auftrag in Meilensteine zu unterteilen, zum Beispiel: Termin bestätigt → Durchführung → Übermittlung. So wird jeder Schritt einzeln bezahlt. Bleibt das Projekt an einer Stelle hängen, trägt nicht eine Seite allein das Risiko.

3. KPIs

Welche Kennzahl, welcher Zielwert, welcher Zeitraum, welche Datenbasis? Ohne vereinbarten Zielwert ist jede Leistung «zu wenig» oder «ausreichend», je nach Stimmung. Mehr dazu im nächsten Abschnitt.

4. Abrechnung und Verfügbarkeit

Was zählt als Arbeitszeit? Setup, Sicherheitsvorgaben wie 2FA, Meetings, Einarbeitung und Rückfragen sind Arbeit. Wenn das nicht vorab steht, wird es im Nachhinein zum Streitpunkt.

Ebenso wichtig ist das Arbeitsmodell: Gibt es feste Zeitfenster, oder wird auf Abruf gearbeitet? Mit wie viel Vorlauf werden neue Aufgaben angekündigt? Gibt es ein Mindestvolumen, und was passiert, wenn es unterschritten wird?

5. Kommunikation

Welcher Kanal für Alltägliches, welcher für Probleme? Welche Reaktionszeiten sind realistisch? Wie lange ist die Kündigungsfrist? Und was passiert, wenn die Ansprechperson wechselt?

3. KPIs so festlegen, dass sie wirklich funktionieren

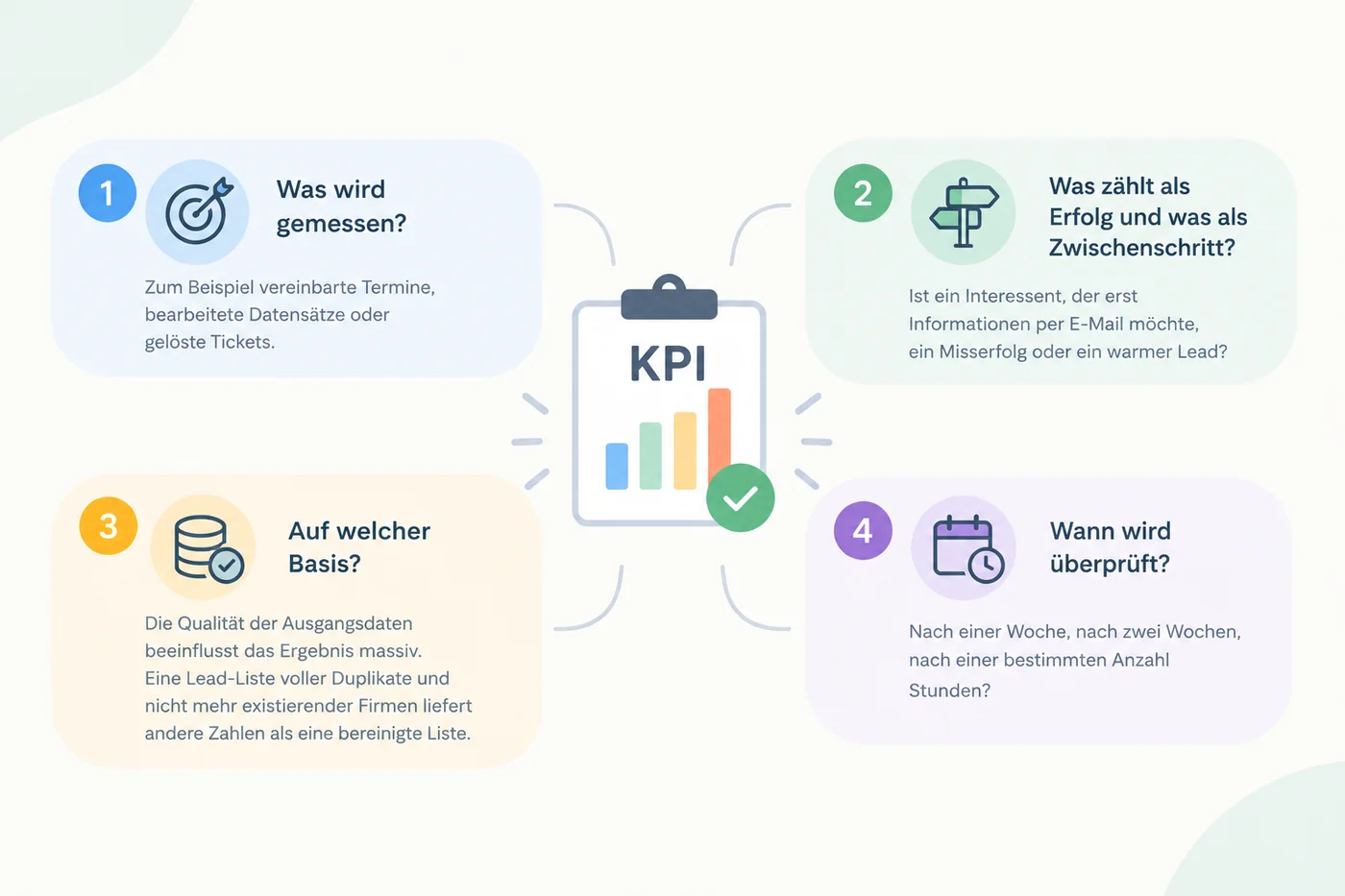

Eine gute KPI-Vereinbarung beantwortet vier Fragen:

Die vier Fragen einer guten KPI-Vereinbarung
FrageWorauf es ankommt
Was wird gemessen?Zum Beispiel vereinbarte Termine, bearbeitete Datensätze oder gelöste Tickets.
Was zählt als Erfolg, was als Zwischenschritt?Ist ein Interessent, der erst Informationen per E-Mail möchte, ein Misserfolg oder ein warmer Lead?
Auf welcher Basis?Die Qualität der Ausgangsdaten beeinflusst das Ergebnis massiv. Eine Lead-Liste voller Duplikate und nicht mehr existierender Firmen liefert andere Zahlen als eine bereinigte Liste.
Wann wird überprüft?Nach einer Woche, nach zwei Wochen, nach einer bestimmten Anzahl Stunden?

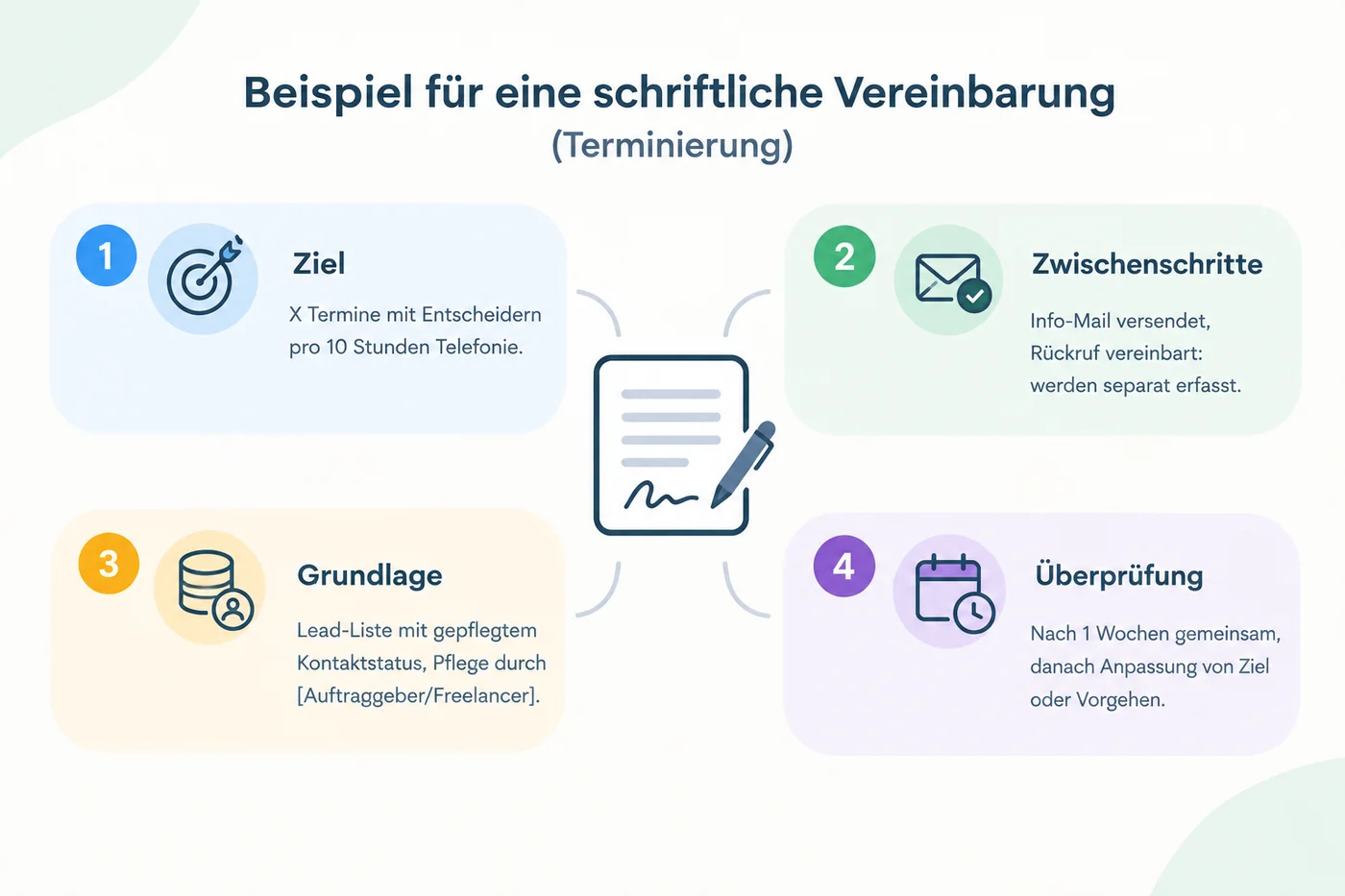

Beispiel für eine schriftliche Vereinbarung (Terminierung): Ziel – X Termine mit Entscheidern pro 10 Stunden Telefonie. Zwischenschritte – Info-Mail versendet, Rückruf vereinbart: werden separat erfasst. Grundlage – Lead-Liste mit gepflegtem Kontaktstatus, Pflege durch Auftraggeber oder Freelancer. Überprüfung – gemeinsam, danach Anpassung von Ziel oder Vorgehen.

Die konkrete Zahl hängt von Branche, Zielgruppe und Datenqualität ab. Wichtig ist, dass sie vorher gemeinsam festgelegt wird und nicht erst im Nachhinein als Massstab auftaucht.

4. Wenn es trotzdem kriselt: Konflikte früh und sauber klären

Auch mit guter Vorbereitung läuft nicht alles nach Plan. Dann entscheidet die Art der Kommunikation, ob das Projekt gerettet wird oder eskaliert.

5. Tipp für Upwork: Das Work Diary ist deine Versicherung

Bei Stundenverträgen auf Upwork solltest du konsequent mit dem Time Tracker arbeiten, mit aussagekräftigen Memos pro Arbeitsblock. Das ist kein Misstrauen gegenüber dem Kunden, sondern Transparenz für beide Seiten.

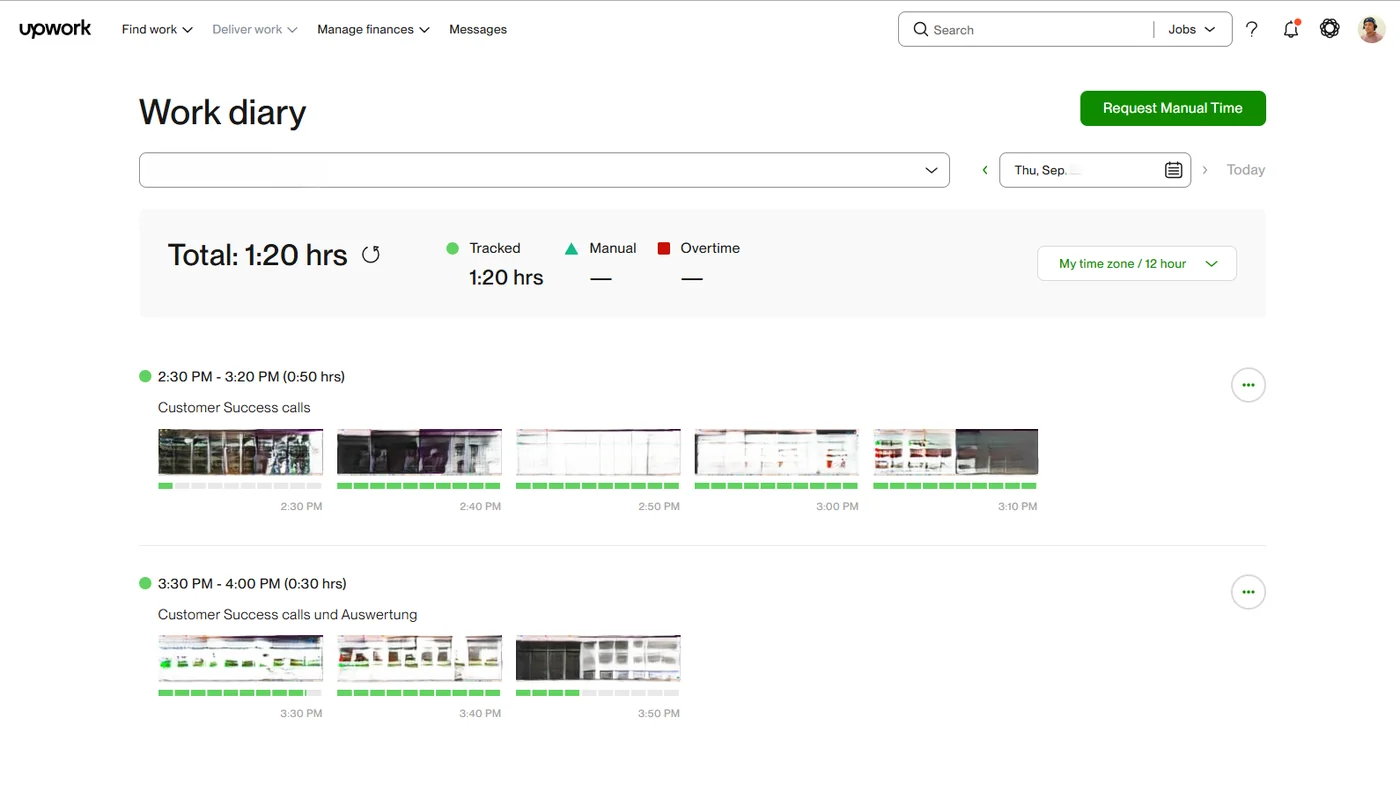

Upwork Work Diary mit zwei Arbeitsblöcken, Memos und Screenshots im 10-Minuten-Takt
Das Work Diary auf Upwork: pro Arbeitsblock ein Memo, dazu Screenshots und Aktivität im 10-Minuten-Takt.
Praxistipp

Im Streitfall ist das Work Diary der Nachweis, dass die Arbeit tatsächlich geleistet wurde. In einem meiner Projekte forderte ein Kunde nach Vertragsende über 270 $ zurück. Upwork prüfte das Work Diary, erstattet wurden 12 $.

6. Vorlagen für dein nächstes Kick-off

Zu KPIs

«Damit wir beide wissen, wann das Projekt gut läuft: Welche Zahl erwartest du nach einer Woche, und worauf basiert sie?»

Zum Scope

«Gehört [Koordination / Recherche / Nachbearbeitung] zum Auftrag? Falls es zusätzlich anfällt, rechne ich das separat ab, einverstanden?»

Zu Meilensteinen

«Ich schlage vor, das Projekt in drei Meilensteine zu teilen: [Schritt 1], [Schritt 2], [Schritt 3]. Jeder wird nach Abschluss freigegeben.»

Zur Arbeitszeit

«Ich gehe davon aus, dass Setup, Meetings und Rückfragen zur Arbeitszeit zählen. Passt das für dich?»

Zur Verfügbarkeit

«Ich arbeite in festen Zeitfenstern [z. B. Mo–Fr, 9–13 Uhr]. Neue Aufgaben bitte mit mindestens 24 Stunden Vorlauf ankündigen. Passt das für dich?»

Zu Problemen

«Wenn etwas nicht wie erwartet läuft: Lass uns kurz telefonieren, statt es per Chat zu klären.»

Zum Beenden

«Falls einer von uns das Projekt beenden möchte, geben wir uns [X Tage] Vorlauf.»

7. Fallbeispiele: Drei Projekte, die vorzeitig endeten

Fall 1

Die «einfache» Kopier-Aufgabe

Auftrag: Bei einem Unternehmen in Deutschland Dokumente kopieren und digital zustellen. Vor der Zusage habe ich nachgefragt. Die Antwort: etwa eine Woche Aufwand, bestehend aus Termin vereinbaren, anreisen, Kopien erstellen und übermitteln.

Was passiert ist: Den Termin beim Unternehmen musste ich über eine Kanzlei vereinbaren. Das Sekretariat verlangte eine Vollmacht, und als ich den Anwalt direkt erreichte, durfte er rechtlich nicht mit mir sprechen. Die Anreise hätte vier Stunden Zugfahrt pro Weg bedeutet, und ohne bestätigten Termin wollte ich das nicht riskieren. Nach über einer Woche mit Telefonaten und E-Mails ohne Fortschritt habe ich eine Frist gesetzt und den Auftrag danach beendet.

Was gefehlt hat: Eine Vereinbarung, dass Koordinationsaufwand wie Telefonate, E-Mails und Terminvereinbarung separat abgerechnet wird. Alternativ eine Aufteilung in Meilensteine, sodass die Terminvereinbarung als eigener Schritt bezahlt wird. Und eine vorab geklärte Vollmacht.

Was ich heute anders mache

Ich definiere solche Projekte in Meilensteinen und halte fest, dass Koordination ausserhalb des eigentlichen Auftrags separat berechnet wird. Die Frist setze ich nach zwei Tagen, nicht nach einer Woche. Physische Vor-Ort-Aufträge nehme ich heute nicht mehr an.

Fall 2

KI-Sprachdaten ohne klares Arbeitsmodell

Auftrag: Deutsche Sprachaufnahmen für ein KI-Modell bewerten. Vereinbart waren rund 20 Stunden pro Woche.

Was passiert ist: Schon vor dem Start sollte der Stundensatz gesenkt werden. Die Richtlinien widersprachen der deutschen Sprachlogik: «111,00 €» wörtlich gelesen galt als unnatürlich, natürlich gesprochen als falsches Wort. Der Kunde wollte nur die aktive Zeit im Annotations-Tool bezahlen, nicht aber Setup, 2FA oder Rückfragen. Aufgaben kamen per Nachricht («Batches are available, start working»), obwohl Arbeit auf Abruf nie vereinbart war. Das Volumen fiel auf 5–7 Stunden pro Woche. Nach über einer Woche Funkstille habe ich den Vertrag mit Begründung geschlossen. Am nächsten Tag fragte die inzwischen neue Ansprechperson nach meiner Kapazität für einen neuen Batch.

Was gefehlt hat: Eine Definition der Arbeitszeit, ein Arbeitsmodell, ein Mindestvolumen, ein Eskalationsweg für widersprüchliche Richtlinien und eine Übergabe beim Wechsel der Ansprechperson.

Was ich heute anders mache

Warnsignale vor Vertragsbeginn nehme ich zum Anlass, alle offenen Punkte schriftlich zu klären. Widersprüche eskaliere ich früh mit konkreten Beispielen. Und ich lege fest, ob in festen Zeitfenstern oder auf Abruf gearbeitet wird.

Fall 2 als Video.
Fall 3

Terminierung ohne vereinbarte KPIs

Auftrag: B2B-Termine per Telefon vereinbaren, Stundenvertrag mit Lead-Liste vom Kunden.

Was passiert ist: In zwei Wochen mit je rund 11 Stunden entstanden drei Termine und dann einer, dazu mehrere Interessenten, die zuerst eine E-Mail wollten. Die Lead-Liste enthielt viele Duplikate, nicht mehr existierende Firmen und keinen gepflegten Kontaktstatus. Die Rückmeldung lautete «zu wenig Performance», einen Zielwert gab es nie.

Auf die Frage, wie es mit den Calls weitergeht, hiess es, man sei wegen der Performance nicht sicher. Kurz darauf: Gemeint seien nur die neuen Leads. Ob und in welchem Umfang das Projekt weiterläuft, blieb unklar. Die Diskussion lief über WhatsApp und eskalierte. Nach Vertragsende forderte der Kunde über 270 $ zurück, Upwork erstattete nach Prüfung des Work Diary 12 $.

Was gefehlt hat: KPIs, eine klare Verantwortung für die Datenqualität, eine Definition, was als Erfolg zählt, und eindeutige Aussagen darüber, wie es weitergeht.

Was ich heute anders mache

Ich fordere KPIs vor dem ersten Anruf selbst ein. Probleme mit den Daten melde ich am ersten Tag mit Zahlen, nicht erst, wenn die Leistung kritisiert wird. Bei widersprüchlichen Aussagen frage ich einmal gezielt nach («Heisst das, wir machen mit den bestehenden Leads weiter, aber ohne neue?»), statt sofort zu reagieren. Und bei Spannungen rufe ich an, statt lange Nachrichten zu schreiben. Meine Antworten waren sachlich richtig, schriftlich wirkten sie aber wie ein Angriff.

Fazit

Drei völlig verschiedene Projekte, dasselbe Muster: Erwartungen wurden vorausgesetzt statt vereinbart. Die fünf Punkte vor dem Start schriftlich zu klären, kostet eine halbe Stunde. Sie nachträglich im Konflikt zu verhandeln, kostet beide Seiten Zeit, Geld und Vertrauen.

Wenn du als Auftraggeber mit mir arbeitest, bekommst du diese Fragen im Kick-off. Nicht aus Misstrauen, sondern weil sie beide Seiten schützen.

Dieser Artikel ist die ausführliche Version der ersten Ausgabe meines LinkedIn-Newsletters «Zwischen Freelancer und Kunde». Zum Newsletter

Weitere Artikel

Leadgenerierung & Kaltakquise

HubSpot mit Claude verbinden: die Stolperfallen beim Setup

Eine Tabelle rein, Firmen, Notizen und Rückruf-Aufgaben direkt ins CRM. Bis das lief, bin ich in drei Fallen getappt, die in keiner Anleitung stehen.

Weiterlesen →
Leadgenerierung & Kaltakquise

MicroSIP mit peoplefone einrichten — und warum eingehende Anrufe oft nicht ankommen

Eigene Geschäftsnummer, Anrufe direkt vom Laptop. Rauswählen lief nach zwanzig Minuten, angerufen werden tagelang nicht — ohne jede Fehlermeldung.

Weiterlesen →

Lieber machen lassen?

Ich unterstütze Unternehmen im DACH-Raum bei Leadgenerierung, Kaltakquise, Administration und Automatisierung.
